חברת החשמל התעכבה בחיבור פרויקט תמ"א - ותשלם ליזם פיצוי של 3 מיליון שקל
חיבור החשמל בפרויקט להתחדשות עירונית בחולון התעכב במשך כחצי שנה וגרם לעיכוב באכלוס; היזם שנדרש להמשיך ולממן את עלויות השכירות של הדיירים תבע את חברת החשמל על התנהלות לקויה
חברת החשמל תשלם כ-3 מיליון שקל לאחר תוספת ריבית והצמדה (במקור נקבע סכום הפיצוי על 2.3 מיליון שקל) כפיצוי לחברה היזמית לוינסקי עופר לאחר שגרמה לעיכוב באכלוס לפרויקט של החברה בחולון.

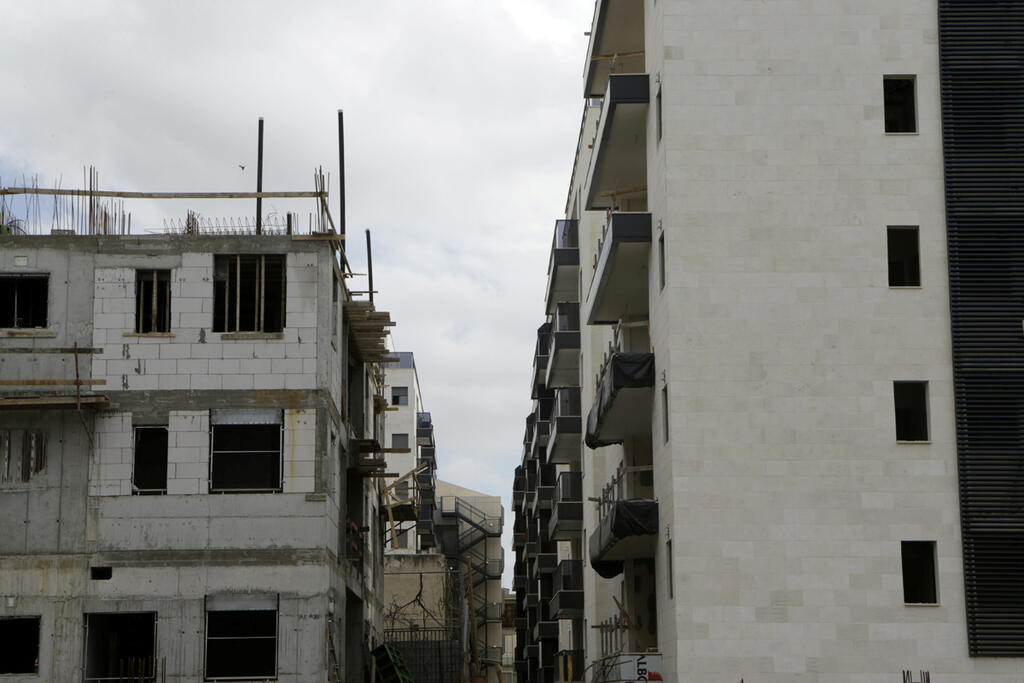

מדובר בפרויקט תמ"א 38/2 של החברה בשכונת אגרובנק (שנקרא פרויקט אגרובנק) הוותיקה בחולון. הפרויקט כולל 8 בניינים חדשים בשכונה. לטענת החברה היזמית, אף שהיא ביצעה את ההזמנה לחיבור החשמל במועד הנדרש, חברת החשמל התנהלה באופן לקוי וכתוצאה מכך הפרויקט חובר לחשמל באיחור של כחצי שנה במהלכו נדרשה החברה לשלם דמי שכירות לבעלי הדירות.
סכום התביעה עמד על כ-2.5 מיליון שקל והוא כלל דמי שכירות לתקופה של חצי שנה בגובה של כמיליון שקל, מאוקטובר 2018 ועד למרץ 2019 (מועד החיבור לחשמל), עבור המשך העמדת ערבויות לבעלי הדירות וכן הוצאות נוספות שנגרמו לחברה בשל העיכוב.
במהלך הדיון בבית משפט השלום בהרצליה, עלה כי החברה היזמית הזמינה את חיבור החשמל באוקטובר 2014, ובחודש אוקטובר 2017 - כשנה לפני מועד האכלוס - עדכנה החברה את חברת החשמל לגבי המועד המשוער על מנת שזו תוכל להיערך לכך. במרץ 2018 עבר חדר הטרנספורמציה (חדר טרפו) לבעלות חברת החשמל כפי שמחויב.
חברת החשמל טענה כי התנהלה כשורה ולא התחייבה למועד חיבור ספציפי. יחד עם זאת החוק מחייב חיבור בתוך 60 יום או 90 יום ממועד אישורי הרשויות הנדרשים. עוד טענו בחברת החשמל בתגובה, כי מקור העיכובים היו בעיריית חולון שלא סיפקה במועד את האישורים הנדרשים, אלא שגם טענה זו התגלתה כלא נכונה, לאחר שהתברר כי חברת החשמל היא זו שהתמהמה עד שפנתה אל העירייה ובמשך ארבע שנים לא פעלה לקבלת האישורים הנדרשים מהעירייה.
טענה נוספת בנוגע לאי מסירת חדר הטרפו בזמן נסתרה על ידי עדות של מנהל מטעם חברת החשמל שהודה כי החיבור צריך להתבצע עד 4.5 חודשים ממסירת חדר הטרפו, אך בפועל במקרה זה חלפו 9 חודשים. "עדותו רק מחזקת את טענות התובעת אודות איחור בחיבור הפרוייקט" לשון פסק הדין.
לסיכום, השופטת הדסה אסיף פסקה כי חברת החשמל תשלם פיצוי ליזמית וכן הוצאות תביעה. את התובעת, חברת לוינסקי עופר ייצג עו"ד נועם מחלב ממשרד מחלב בר און, ואת חברת חשמל ייצג עו"ד עדי זרנקין ממשרד זרנקין פרץ.
