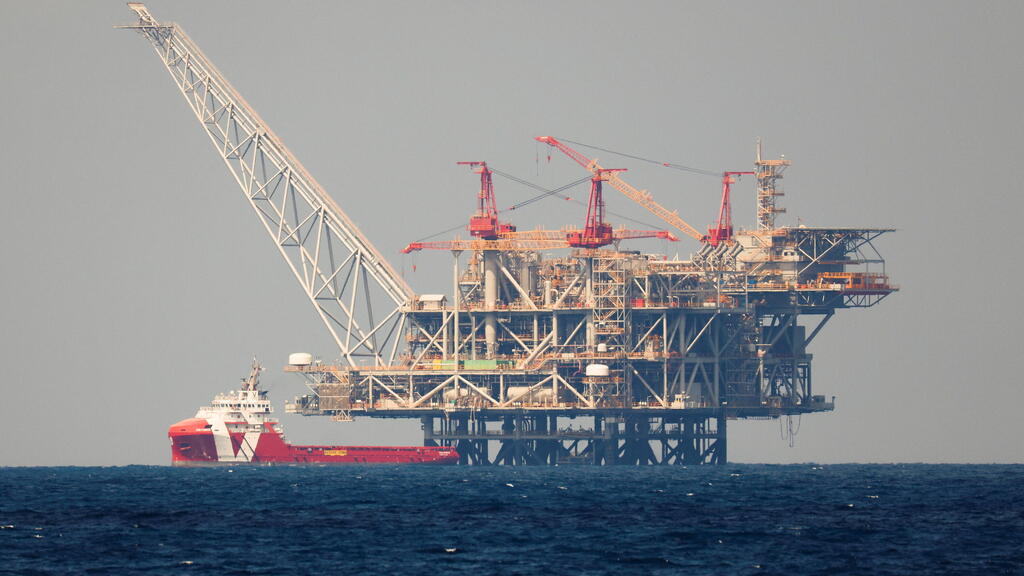

הושלמה הצנרת התת-ימית אשדוד-אשקלון - היצוא מלווייתן למצרים יגדל ב-30%
הצינור התת-ימי החדש יאפשר להגדיל את יצוא הגז מהמאגר ל-Blue Ocean Energy המצרית, במסגרת עסקת יצוא בהיקף של כ-35 מיליארד דולר. הקמת הקו, שעלתה כמיליארד שקל, הסתיימה באיחור של ארבע שנים
לקראת הרחבת יצוא הגז הטבעי ממאגר לווייתן למצרים: חברת נתיבי גז טבעי (נתג"ז) השלימה את הקמת הצנרת התת-ימית בקו שבין אשדוד לאשקלון, שתאפשר להגדיל את היקף הגז המיוצא ממאגר לווייתן על ידי השותפות שברון, ניו מד אנרג'י ורציו ל-Blue Ocean Energy המצרית. זאת, במסגרת הסכם יצוא הגז שנחתם בקיץ שעבר, בהיקף של כ-35 מיליארד דולר לתקופה של כעשור.
אורכו של הצינור החדש הוא כ-45 ק"מ, והוא מחבר בין תחנת הקליטה של הגז ממאגר לווייתן באשדוד לבין נקודת החיבור לצינור EMG הסמוכה לאשקלון, ומשם אל מתקני הגז באל-עריש שבמצרים. השלמת הפרויקט צפויה להגדיל את היקף הולכת הגז למצרים בכ-2 מיליארד מטרים מעוקבים (BCM) בשנה - מכ-6.5 BCM כיום ל-8.5 BCM (עלייה של 30%). בהתאם, תגדל גם יכולת הייצוא ממאגר לווייתן למצרים מ-4.7 BCM ל-6.7 BCM בשנה (עלייה של 43%).
לפני כחודש וחצי הושלמו העבודות להגדלת כמות הגז המופקת ממאגר לווייתן ל-15.8 BCM בשנה, באמצעות חיבור צינור שלישי מהמאגר אל אסדת ההפקה. בניו מד אנרג'י אמרו כי "התקיימו כל התנאים הקבועים בהסכם להגדלת כמות הגז ששותפי לווייתן מחויבים לספק ל-Blue Ocean Energy, וכמויות הייצוא המחייבות למצרים יגדלו בכ-40% לעומת הכמות הנמכרת כיום, וזאת בנוסף לייצוא של כמויות נוספות על בסיס Spot".
לדברי מנכ"ל ניו מד אנרג'י, יוסי אבו, "סיום פרויקט קו ההולכה אשדוד-אשקלון מאפשר לעסקת הייצוא הגדולה בתולדות המדינה לצאת לדרך. מדובר בפתיחת צוואר בקבוק משמעותי בהולכה למצרים, שתאפשר לנו להגדיל באופן מהותי את הכמויות, ובמקביל לחסוך בעלויות ההולכה". לדבריו, הגידול בהפקה ממאגר לווייתן, לצד חיבור הצינור החדש בין אשדוד לאשקלון, יאפשר לשותפות במאגר להרחיב את המענה לביקוש הגובר במשק האנרגיה המקומי ובשווקי היצוא.
הקמת הצנרת החדשה בין אשדוד לאשקלון עלתה כמיליארד שקל והושלמה באיחור של כארבע שנים, על רקע שורה של עיכובים בביצוע העבודות, בין היתר בשל המלחמה הממושכת במזרח התיכון.
במקביל להשלמת הצנרת, משרד האנרגיה הכריז מוקדם יותר השבוע על השקת המכרז החמישי לחיפושי גז טבעי ונפט במים הכלכליים של ישראל בחמישה מקבצים בשטח של כ-7,600 קמ"ר. משרד האנרגיה התכוון לפתוח בהליך זה כבר בפברואר האחרון אך מהלכיו בנושא נדחו, בשל פרוץ מלחמת איראן השנייה.
